透风空调工程是为办理建筑内部热湿情况、空气品德问题而设置的建筑装备体系。地铁透风空调体系是地铁车站装备体系中管线最多,占用空间最年夜的体系。从某种意义上说,它对车站的净空和综合管线设计起节制作用。
透风空调体系功效:
地铁车站透风空调体系一样平常有以下四方面作用:
(1)为搭客搭车创设舒适的情况;
(2)为事情职员提供合理的事情情况;
(3)保证装备正常运行;
(4)事故及灾害环境下,进行合理的气流组织,实时排烟,诱导搭客分散。
地铁透风空调体系的构成:
体系简介:
排风体系:的主要目标是排除室内空气,防止爆炸\中毒\空气不洁净等。
送风体系:主要指送新风,将室外的新颖空气送入室内,为满意室内空气含量的要求。送风体系主要利用于空调及工艺等。
排烟体系:主要是在消防规模内利用的,是在建筑物产生火情之后,为了防止人们烟气中毒,便于逃生等,采纳排烟体系将烟气排走,但为勤俭工程本钱一样平常设计职员将排风体系与防排烟体系放在一路设计。
空调风体系:用机器处置室内空气的温度、湿度、洁净度和蔼流速率的体系。可使某些场合得到具有必定温度、湿度和空气质量的空气,以满意使用者及临盆进程的要乞降改善劳动卫生和室内气候前提。
透风空调体系依照区域划分:
①地道透风体系:
依据地道透风体系的要求,在车站两头及分担的区间布置响应的地道透风装备。
②车站公共区透风空折衷防排烟体系,简称为年夜体系:
依据地铁运营情况要求,在车站站厅站台的公共区设置透风空折衷防排烟体系,正常运行时为搭客提供过渡性舒适情况,事故状况时敏捷组织排除烟气。
③车站装备及治理用房的透风空折衷防排烟体系,简称为小体系:
依据地铁装备及治理用房的工艺要乞降运营治理要求设置透风空折衷防排烟体系,正常运行时为运营治理职员提供舒适的事情情况和为装备正常事情提供必须的运行情况,事故状况时敏捷组织排除烟气。
④车站空调水体系(含备用冷源)
本体系中的年夜、小体系的空调冷冻水均分站供冷,年夜、小体系的冷冻水均由车站冷站提供,车站设计包含冷冻水体系和冷却水体系所有装备及管路的设计。本体系还为紧张装备用房提供一套多联空调备用冷源机组。事故状况封闭空调水体系。
透风空调主要装备先容:
地道风机(又叫事故风机):主要由天圆处所、金属外壳消声器、年夜型立式组合风阀等构成。在列车活塞效应的作用下,区间活塞风经由过程卧式组合风阀、立式活塞风阀排出室外;区间壅闭工况下,为保证列车空调冷凝器可以或许正常事情,启动事故(TVF)风机,低落情况温度;区间火灾工况下,背着职员偏向进行排烟,迎着职员的偏向进行送风,职员朝着逆风的偏向分散逃生。
轨排风机:车站轨顶和轨底土建施工中均预留出排热风口,用于列车本体发生的热量;再由轨排风机经排风道排出车站。排热风机设置装备摆设变频节制器调束装置以调节运行频率,对应分歧的排热需求。当站台产生火灾时,打开位于站台层排热风室墙壁的常闭型排烟防火阀,共同年夜体系站台层火灾工况下排烟。
风阀功效先容:
消声器分类
名称
安装地位
整体式消声器
风管
金属外壳式消声器
风机
片式消声器
风道
不锈钢片式消声器
风井
设计要求:
车站噪声节制尺度:
(1) 正常运营工况下:车站公共区≤70dB(A);透风及空调机房≤90dB(A);除空调机房以外的装备房≤60dB(A);治理用房≤50dB(A)。
(2) 供货商设计的消声器必需保证车站公共区及装备治理用房的噪声不高于上述尺度,测试点为上述区域距地面1.8米处。
空调水体系原理图:
冷水机组由紧缩机、蒸发器、冷凝器及冷媒(制冷剂)等构成,其事情轮回进程如下:
起首低压气态冷媒被紧缩机加压进入冷凝器并逐渐冷凝成高压液体。在冷凝进程中冷媒会开释出年夜量热能,这部门热能被冷凝器中的冷却水吸收并送到室外的冷却塔上,终极开释到年夜气中去。随后冷凝器中的高压液态冷媒在流经蒸发器前的撙节降压装配时,由于压力的突变而气化,形成气液混合物进入蒸发器。冷媒在蒸发器中赓续气化,同时会吸收冷冻水中的热量使冷冻水到达较低温度。末了,蒸发器中气化后的冷媒又酿成了低压气体,从新进入了紧缩机,如斯轮回往复。
冷却水轮回部门:
该部门由冷却水泵、冷却水管道、冷却塔及冷凝器等构成。冷冻水轮回体系进行室内热互换的同时,必将带走室内年夜量的热能。该热能经由过程主机内的冷媒通报给冷却水,使冷却水温度升高。冷却泵将升温后的冷却水压入冷却水塔(出水),使之与年夜气进行热互换,低落温度后再送回主机冷凝器(回水)。
冷冻水轮回体系:
该部门由冷冻水泵、空调箱、风机盘管及冷冻水管道等构成。从冷水机组蒸发器流出的低温冷冻水由冷冻泵加压送入冷冻水管道(出水),进入室内进行热互换,带走房间内的热量,末了回到主机蒸发器(回水)。室内风机用于将空气吹过冷冻水管道,低落空气温度,加快室内热互换。
空调箱一样平常分为组合空调箱和柜式空调箱两种,组合空调机组是由各类分歧功效段组合而成的空气处置装备;功效段如下:
本钱节制办法:
1.施工预备:
①技术职员认真认识施工图纸和有关规范、尺度,并细心浏览设计阐明要求。
②认识了施工图后,必要对图纸装备、资料进行清量,进行周全的预算治理,透风空调专业清算项目如下表:
透风空调装备、资料清单
序号
项目
要求
所需光阴
1
风机、空调器、风机盘管
依据平面图清算风机数目、型号、规格,查找平面图安装地位,表格统计数目、尺寸必需与平面图同等。
1天
2
风阀
清算出平面图所有风阀数目、规格尺寸,查找平面图安装地位,并输出表格,表格统计数目、尺寸必需与平面图同等。
2-3天
电动组合风阀尺寸需现场丈量为准
3
消声器
清算出平面图所有消声器数目、规格尺寸,查找平面图安装地位,并输出表格,表格统计数目、尺寸必需与平面图同等。
1天
片式消声器尺寸需现场丈量为准
4
风口
清算出平面图所有风口数目、规格尺寸,查找平面图安装地位,并输出表格,表格统计数目、尺寸必需与平面图同等。
1.5-2天
轨底风口必要现场丈量为准
5
天圆处所、静压箱
清算出平面图所有消声器数目、规格尺寸,查找平面图安装地位,并输出表格,表格统计数目、尺寸必需与平面图同等。
1天
6
风管面积
依照设计阐明的板材、厚度规计算出平面图的风管面积,并输出表格。
2.5-3天
按体系计算
7
空调水体系装备
依据平面图清算装备数目、型号、规格,并输出表格。
0.5天
8
阀门
依据空调水体系图清算出阀门、数目、规格,并输出表格。
0.5天
9
空调水管长度
依据平面图清算出水管型号,长度,并输出表格。
1天
区分冷却、冷冻水管
2.进程节制:
①技术职员需认真认识施工图纸,实时查找图纸问题,发现图纸问题实时与设计沟通,形成书面图纸会审记载或工程洽谈单;并实时见告劳务步队。
②物质必需分类、堆码划一,避免丧失造成经济损失及施工进度影响。
③土建移交前,技术职员到现场逐个核查风管、水管穿中板孔洞数目、年夜小是否满意透风空调施工要求,避免以后在从新开孔。
④体例施工计划及技术交底书,并对现场施工职员进行现场交底。
⑤技术职员必需对标高、尺寸敏感,风管顶平、贴顶安装,对风管标高严厉进行节制,避免不需要的返工。
⑥安装装备之前,技术职员对风机、风阀等装备根基尺寸年夜小进行核查,安装地位必需与平面图同等。
⑦技术职员需常常到现场查看安装风机气流偏向、水阀偏向是否相符设计要求。
⑧风管保温先保公共区,在保装备区,环控机房末了保温,避免其它施工单元对其毁坏、空调水管保温必需打压实验及格后方可保温,避免后期返工。
⑨技术职员必需网络保留工程洽谈单,事情指令单、为以后变革材料形成有力根据。
施工办法及工艺流程:
一、施工流程:
1、透风体系施工职员分为6个组:
①风管制造组 ②吊架制造安装组
③风管及风管配件、部件安装组 ④体系装备安装组
⑤风管的防腐和保温组 ⑥调试组
2、透风体系施工职员配备:
①站长 人,组长 人,技术主管 人,技工 人,普工 人,调试员:人。
②技术员、施工员、丈量员、平安员、质量员、资料员、实验员、材料员、预算员各1人。
二、风管制造:
1.资料预备与要求:
①资料预备:所使用的镀锌钢板、碳钢资料应具有出厂及格证书或质量判定文件。
②镀锌钢板外面不得有裂纹、结疤及水印缺陷,应有镀锌层结晶斑纹。
③园地要求:依据镀锌钢板风管的制造工艺,加工厂地必需平整,如在加工厂没有平整的水泥地面。
④风管材质选用此中δ≤1.5mm采纳热镀锌钢板,δ>1.5mm采纳冷轧钢板。
⑤钢板资料厚度按如下表选用:
矩形风管年夜边长b(mm)
中低压≤1500Pa
高压>1500Pa
b≤320
0.5
1.0mm
320<b≤630
0.6
1.0mm
630<b≤1000
0.8
1.5mm
1000<b≤1250
1.0
1.5mm
1250<b≤2000
1.2
2.0mm
2000<b≤3000
1.5
2.5mm
阐明:排烟体系风管钢板厚度按高压体系执行。
2.风管制造流程:
3.主要机具:
①机器装备:剪板机、电剪、 折方机、咬口机、法兰卷圆机、压筋合缝两用机、电动拉铆枪、电焊接、台钻、砂轮切割机、手电钻、空压机及油漆喷枪等。
②丈量查验对象:游标卡尺、钢直尺、钢卷尺等。
4.风管制造办法:
①下料剪切:风管下料时,应按蓝图要求的尺寸加工制造;板厚严厉依照设计图纸阐明选用。
②焊接或咬口:制造金属风管时,采纳焊接或咬口,取决于板材的厚度及材质。
在可能的环境下,应只管即便采纳咬口衔接,由于咬口衔接的口缝可以增长风管的强度,变形小,形状美观。风管采纳焊接,接缝处应平整、周密、不该有缝隙凸瘤、穿透的夹渣、气孔及其它缺陷等,但焊后每每容易变形,应该矫正变形,焊缝处容易锈蚀和氧化,应采取刷防锈漆及防火漆处置。
③镀锌钢板采纳的咬口情势:
④折方:折方前,起首需查对折方线,确认无误落后行折方。折方的症结是地位正确、角度精确,尤其对变径弯头及变径三通等零部件的折方角度必需精确以免影响管径。
⑤风管成型前:应反省下料、咬口折方等工序是否无误,查对下料的几何尺寸是否正确。风管合口必需用木制榔头及木制打板,以免毁坏镀锌层。风管合口必需打实、打严以免漏风,且四边平齐。划线后,经剪切、折方再将咬口插紧拍实既成成型风管。
⑥风管法兰制造:风管法兰的焊策应溶合优越、丰满、无假焊和孔洞;法兰平面度的容许误差2mm,中、低压体系风管法兰的螺栓及铆钉孔的孔距不得年夜于150mm,高压体系的风管不得年夜于100mm.矩形风管法兰的四角部位应设有螺孔。
⑦风管与法兰采纳铆接衔接时,铆策应坚固、不该有脱铆漏铆征象;翻边应平整、紧贴法兰,其宽度应同等,且不该小于6mm;咬缝与四角处不该有开裂与孔洞。当风管与法兰采纳焊接时,风管端面不得高于法兰接口平面。除尘体系的风管,应采纳内侧满焊,外侧间断焊情势,风管端面距法兰接口平面不该小于5mm。(不得采纳抽芯铆钉)
⑧风管加固:为避免矩形风管变形和削减体系运转是管壁震荡而发生噪声需进行风管加固,风管无论年夜小均可采纳机器压筋加固。当矩形风管年夜边长≥630mm,保温风管年夜边长≥800mm,风管长度在1000~1200mm以上的风管应采取加固步伐:采纳角钢框加固,边长1000mm以内的用L25×4:边长>1000mm的用L30×4,铆在钢板外侧。加固框用d=4~5mm铆钉衔接,间距150~200mm。风管加固间距:风管年夜边长为630~800mm,加固间距为1000~1200mm;风管年夜边长≥1000mm,加固间距为700~1000mm。
⑨喷漆与防腐:在喷漆前,应先肃清外面上的尘土、铁锈、焊渣、油污和水分等。在喷两遍防锈底漆后,再喷两遍面漆,要求漆膜附着坚固,滑腻平均,色彩同等,无漏涂、剥落、起泡、皱纹、淋挂、掺杂、透锈等缺陷。
⑩制品掩护:制品、半制品加工成型后,应寄存在宽阔、避雨、避雷的处所。置于干燥的隔潮的木头垫上、架上,按体系规格和编号堆放划一,避免互相碰撞造成外面毁伤,要坚持所有产物外面的滑腻、洁净。运输、装卸时,应轻拿轻放。风管较多或超过跨过车身的部份要绑扎坚固,避免往返碰撞,毁坏风管及配件。
5.质量尺度:
①风管的规格、尺寸必需相符设计要求。咬口缝必需慎密、宽度平均、无孔洞半咬口和膨胀等缺陷。直管纵向咬口逢应错开,并不得有十字交叉接缝。
②风管外观质量应到达折角平直,圆弧平均,两头面平行无翘角,风管与法兰衔接坚固,翻边平整,并紧贴法兰。
③容许误差:
风管外径或外边长
容许误差
≤300mm
2mm
>300mm
3mm
管口平整度
2.0mm
矩形风管对角线之差
3.0mm
圆形风管随意率性正交两直径之差
2.0mm
三、支架制造:
①依照设计图纸并参照土建基准线肯定风管的标高。
②风管支、吊架的制造应按按设计要求施工。
③各种管道的支、托、吊架设置地位应合理,支吊架年夜小应与管径相匹配。
④用金属膨胀螺栓固定支架时,膨胀螺栓胀管应采纳厚型。螺栓埋入板、墙的深度,必需使胀头及胀管全体埋入墙、板内。钻孔年夜小应与膨胀管尺寸匹配并保证支架紧贴墙、板面,螺母紧固。
⑤风管吊杆根部采纳∠40×4角钢(风管长边年夜于2500mm的采纳∠50×5角钢),角钢长度为5cm(注意角钢开孔孔边到角钢边沿的间隔应年夜于开孔直径),吊杆与角钢衔接处应竖直居中,且焊接坚固,焊接宜采纳双侧持续焊。安装吊杆时,偏向要同等。
⑥风管吊杆当风管年夜边长<1250时,采纳Φ12mm丝杆,当风管年夜边长≥1250mm时采纳Φ14mm丝杆,≥3000mm时采纳Φ18mm丝杆。
⑦直管风管年夜边长b>1800mm间距为2000mm,b≤1800mm间距为不小于2500mm。防火排烟风管吊架间距1500mm。当风管垂直安装时,其支吊架间距为3m,但每根立管的固定件为2个。
⑧风管横杆要求:
风管长边b(mm)
吊架规格
角钢(mm)
b≤2000
∠40×4
2000<b≤2500
∠50×5
b>2500
∠63×5或[5
⑨横杆的长度为风管底边长加上100mm(保温风管应加上保温层厚度)。
⑩吊杆与横杆衔接:其衔接采纳横杆下两个螺母,一个平垫片和一个弹垫固定。
⑪支吊架不该设于风口、阀门、反省门及自控机构处。
⑫保温风管托架的垫木应作沥青防腐,垫木厚度应与隔热层厚度同等,两头钻孔,穿入吊杆。
四:风管安装:

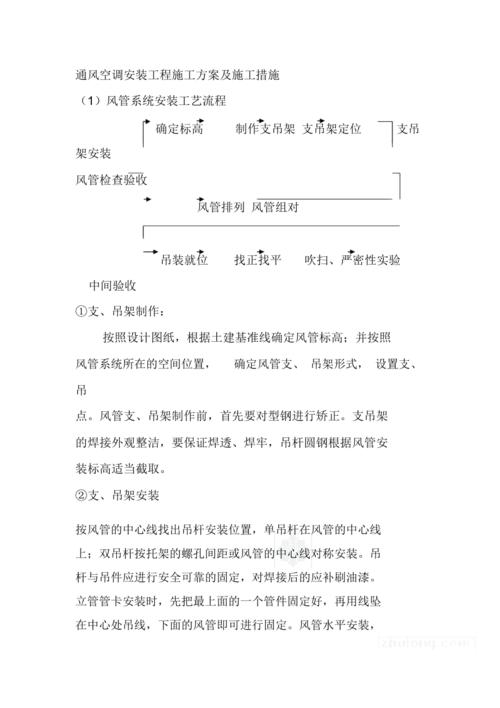

1.风管组合与安装:
①依据设计施工图纸各风管体系和现场制造风管进行组合,组合风风管体系满意各体系设计要求。
②、风管接口的衔接应周密、坚固。风管法兰的垫片材质应相符体系功效的要求,厚度不小于3mm。垫片不该凸入管内,也不宜凸起法兰外。
③风管吊装时应在地面将风管组对,并将葫芦挂在风管侧面直立的吊装杆上,均速将风管晋升到安装高度。风管到位后,顿时将风管横担上好,再调整风管的标高与座标尺寸,并与已装好的风管相连,末了锁紧横担螺母,拆除葫芦。
④风管安装的地位、标高、走向相符设计要求。现场设置装备摆设的风管接口不得缩小其有用截面
2、质量尺度与注意事变:
①风管高度只管即便贴顶、顶安全装,避免后期与公装吊顶冲突造成返工;XX地铁1号线的风管标高公共区一样平常都在3.4米以上,收支口一样平常在3.1米以上,发现蓝图标高过低或低于于工装吊顶高度时,可以与设计洽谈举高风管高度。
②风管的衔接应平直、不扭曲。明装风管程度安装,程度度的容许误差为3/1000,总误差不该年夜于20mm,明装风管垂直安装,垂直度的容许误差为2/1000,总误差不该年夜于20mm。
③当程度悬吊的主、干风管长度跨越20m时,应设置防止摆动的固定点,每个体系不该小于1个。
④风管垂直安装,间距不该年夜于4m,单根直管至少有2个固定点。
3.风管周密性及强度检测:
①漏光试法检测是应用光芒对小孔的强穿透力,对体系风管周密层度进行检测的办法。在相对暗中情况,手持移动光源可采纳不低于100W带掩护罩的低压照明灯沿着被检测风管内接口与接缝部位作迟缓移动,在另一侧进行察看,当发现有光芒射出,
则阐明查到显著漏风处,并应做好记载。
②当采纳漏光法检测体系周密性实验时,低压体系风管以每10米接缝,漏光点不年夜于2处,且100米接缝均匀不年夜于16处为及格;中压体系风管每10米接缝处,漏光点不年夜于1处,且100米接缝均匀不年夜于8处为及格。
③风管强度:风管应经由过程检测其强度和周密性应相符设计及以下要求:风管强度满意在1.5倍事情压力下拼接缝无开裂;
④矩形风管容许漏风量相符以下划定:
低压体系风管:QL≤0.1056P0.65
中压体系风管:QM≤0.0352P0.65
高压体系风管:QH≤0.0117P0.65
式中QL、QM、QH--体系风管在响应事情压力,单元面积风管单元光阴内容许的漏风量[m3/(h.m2)];P--指风管体系的事情压力(Pa)。
⑤检测数目:按风管体系的种别和材质分离抽查,不得小于3件及15m2。
四、部件安装:
1.风阀安装:
①年夜型组合风阀、轨顶轨底风阀必需支配厂家技术职员现场丈量,核查现场净空是否满意蓝图风阀安装尺寸的要求,若遇布局呈现下翻梁,液角,标高不克不及满意设计要求,技术职员需与设计洽谈办理问题。
②风阀到货时,应反省风阀规格、数目是否与到货单及蓝图同等,布局是否满意设计要求。
③风阀安装前,必需反省调节机构的机动性,若有在运输进程中产生的变形缺损应予以处置,以免影响调节功效;安装后全体打开。
④防火阀、排烟阀(口)的安装偏向、地位应正确。防火分区隔墙两侧的防火阀,距墙外面不该年夜于200mm。
⑤防火阀直径或长边尺寸年夜于即是630mm时,宜设自力支、吊架。
⑥嵌墙风阀安装时,易熔片安装在迎风面不得装反,拉手,执行器全体朝向走道;执行机构部位朝向房间内封铁皮。
⑦70°防烟防火阀与执行器需同时安装,就近安装的原则,排烟阀手动装配(预埋导管)不得呈现死弯(年夜于90度)及瘪管征象;安装后能正常当场节制封闭和复位。
2.风口安装:
①风管与风口衔接周密、坚固,风口与装潢面板紧贴;风口外面平整、无变形,风口调节机动靠得住;统一房间内雷同风口安装高度同等且分列划一。
②明装无吊顶的风口,安装地位和标高误差不该年夜于10mm,风口程度安装,程度度的误差不该年夜于3/1000,风口垂直安装,垂直度的误差不该年夜于2/1000。
③风口安装地位不克不及在吊顶盖板、电器装备、照明灯具上方;排风口与送风口一样平常节制在2.5-4.5m间隔以防气流短路。
3.消声器安装:
①厂家丈量片式消声器时,依据设计确认的优化计划尺寸为根据,并支配厂家技术职员现场丈量净空(长、宽、高)是否满意设计尺寸,当遇布局下翻梁及液角,以现场丈量为准。
②认真查看综合管线图,当片式消声器与水管桥架冲突时,消声器此中的几片高度可以恰当低落。
五、装备安装:
1.风机安装:
①正反风机偏向鉴定
双向风机气流从叶轮端流向电机端为正转,气流从电机端流向叶轮端为反转
区间地道风机(TVF)正转时表现风从地道内被抽到风井外界,即给地道排风;区间地道风机(TVF)反转时表现风从外界被送入地道内,即给地道送风。
②正线区间上的射流风机(JEF)正转表现由小里程向年夜里程送风,反转表现由年夜里程向小里程送风;收支段(场)线上的射流风机正转表现地道向外界排风,反转表现外界向地道送风。
③工艺流程:根基验收→开箱反省→搬运→洗濯→安装、找平、找正→试运转、反省验收。
④根基验收:风机安装前应依据设计图纸对装备根基进行周全反省,是否相符尺寸要求;风机安装前、应在根基外面铲出麻面,以使二次灌溉的混凝土或水泥砂浆能与根基慎密联合。
⑤透风机开箱反省:按设计确认的风机数目、型号、参数查看风机是否相符设计要求,反省配件是否相符安装必要,察看各切削加工面,机壳的防锈环境和转子是否产生变形或锈蚀、碰损等,做好反省记载。
⑥风机与电念头的传动装配外露部门应安装防护罩,风机的吸进口或吸入管纵贯年夜气时,应加装掩护网或其它平安装配。
2、空调装备安装
①落地安装的空调机组,安装前需审定装备尺寸和根基尺寸,放出安装地位基线;吊装的空调器,安装前也需审定安装地位,肯定安装地位是否具备吊装装备的强度。机组安装地位应精确,并坚持程度。空调机组安装后正常运行时所发生的震荡和噪声必需满意指定的尺度。空调机组与风管的软衔接应周密靠得住。
3、风机盘管安装:
①风机盘管安装前宜进行单机三速试运转及水压检漏实验。实验压力为体系事情压力的1.5倍,实验察看光阴为2min,不渗漏为及格。
②卧式吊装风机盘管,吊架安装安稳坚固,地位正确。吊杆不该自由摆动,吊杆与托盘相连利用双螺母紧固找平找正,安装高度不克不及影响公共区装修吊顶。
③送风箱和回风箱风管尺寸依据图纸和现场安装空间而定,一样平常送风箱的风口采纳铝合金双层百叶风口,回风箱需安装铝合金单层百叶风口(配过滤网),风机盘管与风管、风口衔接应周密靠得住。
衔接配管:
①衔接风机盘管的进出水管均采纳金属软接衔接,软管长度一样平常不年夜于300mm。
②衔接风机盘管的进出水管均采纳球阀节制关断,进出水主管需各安装一个主动排气阀(带球阀)。
③位于房间内的风机盘管需安装电磁阀,并且要预留线管以便后期温控器安装使用,请各站注意收支口风机盘管不必要预留线管。
④风机盘管冷凝水排出完端赖重力作用,凝接水管的坡度不小于1/100。保证排水顺畅,不形成倒坡。
六、风管保温:
①风管保温前:监理签证风管漏光实验经由过程后,方可保温。
②粘接保温钉:保温钉采纳60mm长的铝制保温钉,保温钉在粘接前应肃清粘接处钢板外面油污和尘土,粘接剂使用前应做粘接试验,确保粘接的靠得住性;将万用胶水胶涂抹在保温钉的粘接面上,稍候半晌待其微干后将其粘上。
③保温钉粘接密度,矩形风管及装备保温钉应布置平均,底面每平方米数目不少于24个侧面每平方米数目不少于15个,顶面每平方米数目不少于12个,且首行保温钉距风管或保温资料边沿间隔应小于120mm。粘钉24小时后,轻轻用力拉扯保温钉,不松动脱落时,方可铺设保温资料。
④粘铝箔胶带:接口采纳铝箔胶带粘封,在粘封前应先将接口处的油污和尘土除净,以免脱落失效。玻璃棉毡的拼缝要用铝箔胶带封严,胶带宽度平拼缝处为50mm,风管转角处为80mm,粘胶带时要用力平均适度,使胶带坚固地粘贴在铝箔玻璃棉毡面上,不得呈现胀裂和脱落征象。
七、空调水体系安装:
1、水管支架安装:
①双管并排安装(单管不年夜于DN150)采纳L50×5的等边镀锌角钢制造支架,间距采纳1m-2.5m-2.5m布置,管件接头距支吊架不克不及年夜于750mm。四管并排安装采纳#8槽钢制造支吊架,间距采纳1m-2.5m-2.5m布置。安装支吊架时,偏向要同等。
②、冷冻水管托架上必要安装冷桥木,防止冷凝,冷桥木厚度为40mm。
③、管道的支架的型式、地位、间距、标高应相符设计或有关技术尺度的要求。④管道支、吊架的焊策应由及格持证焊工施焊,并不得有漏焊、欠焊或焊接裂纹等缺陷。
2、水管安装:
①水管口径<DN80,采纳丝扣衔接;≥DN80的采纳法兰衔接;衬塑钢管的钢与塑的剪切强度不小于2.0MPa;管道衔接应采纳内衬塑外包边法兰,不容许现场切割、焊接、补塑、补胶,应先焊法兰后衬塑;水管上开孔装设相关传感器应有防止内衬塑层脱落的步伐。
②各类管道安装之前应查对管道与所经由过程之处建筑装修面的标高是否和谐,在一些有吊顶及架旷地板的房间应核实管道标高是否满意装备净空要求,以免因土建施工偏差,造成管道返工。
③空调冷冻水管敷设,除图中注明外,一样平常不斟酌坡度,但要求干管始末尾举高处增设主动排气阀,在管道最低点设泄水阀或堵头。
④管道穿墙或楼板应设钢制套管,焊缝不得置于套管内,管道与套管的闲暇采纳隔热或不燃资料填塞(详细做法见防火封堵图)。
⑤所有空调器冷凝水必需保温且就近接入地漏或排水沟,并保证冷凝排水管不少于1%坡度坡向地漏或水沟。
3.管道的防腐与保温
①冷冻水管的绝热处置应在体系试压及防腐处置落后行。
②管道支吊架必需设置于保温层的外部,在穿过支吊架处应加垫相称于保温要求厚度的防结露保温垫。
③冷冻水管必要保温,冷却水管不保温,保温厚度按蓝图中保温做法表选用。
4.阀门及部件安装:
①阀门安装之前需做周密性及强度实验。
②防爆闸阀安装地位间隔人防布局墙宜不年夜于200mm。
③阀门安装地位、进出口偏向应正确,并便于操作;衔接坚固慎密,启闭机动;成排阀门的应分列应划一美观,在统一平面上的容许误差为3mm。
5.水泵及从属装备安装:
①水泵的平面地位和标高容许误差为±10mm,安装的地脚螺栓应垂直、拧紧,且与装备底座打仗慎密;
②整体安装的泵,纵向程度误差不该年夜于0.1/1000,横向程度误差不该年夜于0.20/1000;解体安装的泵纵、横向安装程度误差均不该年夜于0.05/1000;
③水箱、集水器、分水器、储冷罐等装备的安装,支架或底座的尺寸、地位相符设计要求。装备与支架或底座打仗慎密,安装平允、坚固。平面地位容许误差为15mm,标高容许误差为±5mm,垂直度容许误差为1/1000。
6、管道冲刷实验:
用自来水对管网进行冲刷,冲刷水流流速3m/s,开端时出水水流污浊,逐步水流变清亮,直到排出口的水色和透明度与入水口对照相近,无可见杂物,继续冲刷,两小时后,冲刷完毕后形成冲刷记载。
八、管道、阀门强度及阀门周密性实验:
1、冷热水、冷却水体系的实验压力,当事情压力小于即是1.0Mpa时,为1.5倍事情压力,但最低部小于0.6Mpa;当事情压力年夜于1.0Mpa,为事情压力加0.5Mpa。
2、对付年夜型或高层建筑垂直位差较年夜的冷(热)媒水、冷却水管道体系宜采纳分区、分层试压和体系试压相联合的办法。一样平常建筑可采纳体系试压办法。
分区、分层试压:对相对自力的局部区域的管道进行试压。在实验压力下,稳压10min,压力不得降落,再将体系压力降至事情压力,在60min内压力不得降落、外观反省无渗漏为及格。
3、体系试压:在各分区管道与体系主、干管全体连通后,对整个体系的管道进行体系的试压。实验压力以最低电的压力为准,但最低点的压力不得跨越管道与构成件的蒙受压力。压力实验升至实验压力后,稳压10min,压力降落不得年夜于0.02Mpa,再将体系压力降至事情压力,外观反省无渗漏为及格。
4、对付事情压力年夜于1.0Mpa及其在骨干管上起到堵截作用的阀门,应进行强度和周密性实验,及格后方准使用。其他阀门可不零丁进行实验,待在体系试压中查验。
强度实验时,实验压力为公称压力的1.5倍,连续光阴不少于5min,阀门的壳体、填料应无渗漏。
周密性实验时,实验压力为公称压力的1.1倍;实验压力在实验连续的光阴内应坚持不变,光阴应相符表9.2.4的划定,以阀瓣密封面无渗漏为及格。
公称直径DN(mm)
最短实验连续光阴(mm)
周密性实验
金属密封
非金属密封
≤50
15
15
65~200
30
15
250~450
60
30
≥500
120
60
5、反省数目:1、2款抽查5%,且不得少于1个。水压实验以每批(同商标、同规格、同型号)数目中抽查20%,且不得少于1个。对付安装在骨干管上起堵截作用得闭路阀门,全数反省。
施工常见问题总结:
1、冷冻水管木托部位保温必需包裹周密,包含波纹管赔偿器,Y型除污器,等阀件及集分水器需进行保温。
2、风口安装之前,应反省风口人字阀是否毁坏,毁坏的风口不克不及进行安装,安装同时应把人字阀打开,便于以后调试。
3、轨底风口安装必需依照施工蓝图进行,禁绝削减螺丝数目,禁绝使用抽芯铆钉。
4、风口安装地位不克不及在装备正上方,在吊顶盖板上的需调整到格栅地位,(盖板格栅不克不及擅自拆除,必需与公共区装修单元进行沟通)
5、嵌墙风阀需注意:拉线、手柄、熔断器都要朝向过道,厂家到货差错的风阀现场不予收货,更不克不及进行安装。
6、风管、水管、桥架穿过墙体及中板的孔洞周围需进行防火封堵,不克不及漏掉。
7、施工蓝图风管上标注有防火板的现场需安装防火板。(一样平常在新风道,分散通道、车站节制室、站长室等地位)。
8、70°防烟防火阀安装时,可同时进行手操器的钢丝绳的安装,防止以后安装时没有操作空间。
9、地道风机和轨排风机的天圆处所,若无衔接金属外壳式消声器需增设防鼠网。
10、站台层两头过道因为活塞风压较年夜,为了防止保温棉脱落,现将该地位的风管保温进行加固,加固方式:采纳厚度不小于0.5mm铁皮进行系缚,系缚间距不年夜与500mm。
11、冷却回水主管分流后,因每台冷却塔上部有两个进水口,支管再次分流成两根管路,并在每根管路上新增1个手动蝶阀(共4个),只供一台冷却塔运转。
12、从膨胀水箱供水管上分支,供冷却塔强制补水时使用。
13、空调水体系冲刷不克不及从顶部补水,应从管路最低点进行补水;冲刷进程中灰心阀和截止阀打开,冲刷至灰心阀冒水柱且水柱稳固后,管路排气完成,冲刷完后对Y型过滤器进行洗濯。(冲刷3次以上)
14、对付事情压力年夜于1.0MPa及在骨干管上起到堵截作用的阀门,应进行强度和周密性实验,及格后方准使用。其他阀门可不零丁进行实验,待在体系试压中查验。
15、所有空调箱冷凝水必需保温且就近接入地漏或排水沟,并保证冷凝排水管不少于1%坡度坡向地漏或水沟。
16、水管口径<DN80,采纳丝扣衔接;≥DN80的采纳法兰衔接;衬塑钢管的钢与塑的剪切强度不小于2.0MPa;管道衔接应采纳内衬塑外包边法兰,不容许现场切割、焊接、补塑、补胶,应先焊法兰后衬塑;水管上开孔装设相关传感器应有防止内衬塑层脱落的步伐。
17、水管与柜机衔接中央需设置软接头,应设置在进出水管段,不该竖向安装,年夜型空调柜机分离有两个进水口,两个出水口均需安装软接头。
平安与文明施工:
①在工程开工前组织有关职员进修手册,并进行平安功课和文明施工的测验与笔试,测验及格的职工才准进入事情场合事情。
②按期举办平安会议,在会上要常常强调平安和文明施工,并指定有关治理职员、组长和平安员加入。
③各功课班组在班前班后对该班的平安功课环境进行反省和总结,并实时处置平安功课中存在的问题。
④施工驻地发生的生涯垃圾易腐烂变质,发生恶臭,呈现蚊蝇并流传疾病,对施工职员的康健和四周情况造成晦气影响,必要实时处置;工程拆迁、施工营地撤离时会有必定数目的建筑垃圾发生,对邻近情况发生必定影响。
⑤进入施工现场必需戴平安帽,严禁穿拖鞋、短裤、背心进入施工现场。
⑥高空功课时梯子必需有防滑步伐,对高空功课职员必需按期反省身材,对有高血压、心脏病等不合适进行高空功课职员,严禁高空功课。另外,高空功课职员必需戴好平安帽,系好平安带,配齐相关平安掩护设备,并掌握其使用办法。
⑦现场预留孔洞、楼梯口处必需有掩护步伐。
⑧所有效电装配、机具装备必需有专人卖力,并有泄电掩护步伐。
⑧氧气瓶与乙炔瓶间距不小于5米,间隔动火所在不小于10米。
⑨严禁酒后或身材不适者进入工地施工。
高空功课注意事变:
功课高度距地面跨越2米时即为高空功课,高空功课危险性很年夜,施工时要分外注意平安。
①高空功课前反省梯子或平台车坚固性,发现问题实时修复或调换。
②高空功课时要先系好平安带。
③高空功课时严禁上下抛掷对象、资料。
④除扶梯子职员外,其它人严禁在梯子下勾留。
⑤使用人字梯时,人字梯中部要用绳索固定住。
⑥梯子安放要坚固。
本文起源于互联网,暖通南社整顿编纂于2020年8月28日。
永远VIP专享
9T机电材料库-无穷更新
帮忙下载-精英人脉
51
52
53
54
55
56
57
58
59
60.
机电世界
建筑机电技术人交流、进修乐土
机电世界平台(网址:www.mepbbs.com),凑集世界建筑机电行业之精英、汇聚世界建筑机电行业之精髓。创立于2015 年 5月18 日。机电世界媒体矩阵主要由机电世界网站、机电世界"大众号、机电世界学院、机电世界头条号等十余个着名平台自媒体构成,为建筑行业范畴内的机电设计师、参谋、施工安装工程治理职员、装备资料厂商、开发商等提供信息服务、互联网精准营销服务、专业材料服务、技术培训服务等。
